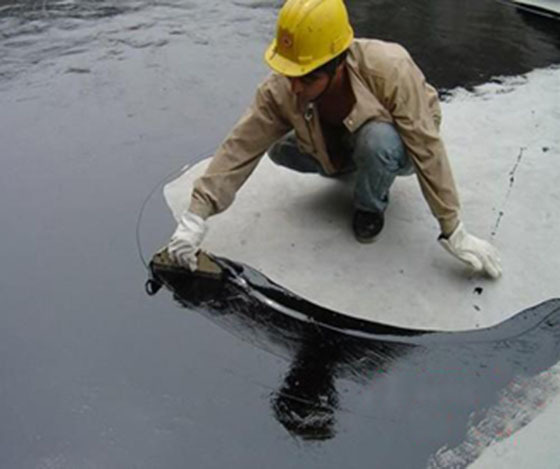

屋面防水施工要點
一、施工的環境要求
為保證施工操作和滾鋪質量,宜在+50C ~ +350C溫度下施工;高分子改性瀝青及高分子防水卷材不宜在負溫以下施工,熱熔鋪裝卷材可在-100C以上溫度條件下施工,這種卷材耐低溫,在負溫下不易結冰。雨、雪、霜、霧,或大氣濕度過大,以及刮風的天氣都不適合露天作業,否則應采取相應的技術措施。
二、屋面排水坡面的要求
屋面排水坡度為2% ~ 3%。當斜率小于或等于2%時,應用材料求斜率。當邊坡大于3%時,宜選擇結構邊坡。天溝和檐溝的縱向坡度不應小于1%,天溝底部落差不應超過200mm。出水口周圍直徑500mm內的坡度不得小于5%。廣西防水補漏
三、屋面基層縫隙、裂縫處理
基座由預制混凝土板構成。當板與板之間的縫隙寬度小于20mm時,采用細石混凝土填充縫。石材粒度不得大于10mm,強度等級不得小于C20。當板材與板材之間的縫隙寬度大于40mm時,板材接縫處應設置1條或按設計要求配置在鋼筋上,澆筑混凝土接縫后,應及時覆蓋并澆水養護7天,混凝土強度等級達到C15后,方可施工。防止混凝土過早承受施工荷載的影響,保證板與板之間的粘結強度。
底座為現澆鋼筋混凝土,當板上出現裂縫時,應先用鑿子將裂縫鑿成15 ~ 20mm寬、深的倒八槽,然后清理石渣,將槽吹干凈,用填縫膏2 ~ 3次填滿裂縫,每次間隔必須15分鐘,填滿裂縫后用滾輪將裂縫壓平即可。
四、屋面找平層的要求
找平層是防水層的基礎層,它為防水線圈提供了光滑、致密、牢固、有粘性的結構基礎。因此,找平層應牢固,不應有突出的尖角和凹坑或表面出砂現象,用2米長的直尺檢查時,直尺與找平面的間隙不應超過5mm,間隙只允許輕輕變化,且每米長度不得超過一米。平找平面的鄰面角應做成圓弧或鈍角?;鶎訛檎w式混凝土?xí)r,采用水泥砂漿找平,厚度為20mm,水泥砂漿比為1:2.5 ~ 1:3(體積比),水泥標號不小于42.5。找平層還應劃分并填充密封材料,避免或減少找平層開裂,這樣當結構變形或溫差變形時,防水層就不會形成裂縫,造成滲漏??p寬為20mm,網架縫縱橫間距不大于6m,網架縫的位置位于屋面板的末端,屋面角處的防水層與突出屋面構件的交點處,防水層與胸墻的交點處。并應與板端接縫對齊,均勻直。水泥砂漿找平施工時,先將屋面樓蓋雜物清理濕潤。在鋪設砂漿時,按由遠到近、由高到低的程序,每個點內一個連續鋪裝,按設計控制好坡度,用2m以上長度的刮刀刮平,砂漿稍加水后,用刮刀壓實擦拭,12小時后用草袋蓋好,澆水養護。對于突出屋面結構和管根等細節的節點應采用圓形、錐形或方錐,并采用細石混凝土制成,以避免節點部位的盤繞材料鋪裂,便于粘接。廣西防水工程
1. 出水口:周邊500mm以內,坡度≥5%,光滑。
2. 女兒墻、屋面煙道、樓梯層根部采用半徑為80mm的圓弧,采用細石混凝土。
3. 從頂板伸出的管道根部周圍,用細石混凝土做成方形錐形,錐形底部寬300mm,高60mm,平整平整。
